Hut 8 loue tout son campus IA d'un gigawatt Beacon Point

Sur cette page
  1. L'accord en termes simples
  2. Pourquoi l'unite est le megawatt
  3. Le calendrier raconte la vraie histoire
  4. Sources et pour aller plus loin

Hut 8 a signe un second bail sur son campus Beacon Point au Texas le lundi 21 juillet 2026 heure locale, et l'accord acheve ce que le premier avait entame. Le nouveau contrat de 15 ans porte sur 352 megawatts de capacite informatique, pour une valeur de base de 9,8 milliards de dollars, et il commercialise en totalite le site d'environ 1 gigawatt. Le locataire est le meme client de premiere qualite qui avait pris la premiere phase, et qui detient desormais 704 megawatts de capacite informatique contractee sur un seul campus. La valeur de base cumulee des deux baux atteint 19,6 milliards de dollars sur 15 ans, et jusqu'a 50,2 milliards si les options de renouvellement sont exercees. C'est un apercu clair de l'echelle que represente aujourd'hui un seul site de calcul IA.

The short answer

Hut 8 a signe un second bail de 15 ans sur son campus Beacon Point au Texas le 20 juillet 2026, portant sur 352 megawatts de capacite informatique pour une valeur de base de 9,8 milliards de dollars. L'accord commercialise en totalite le site d'environ 1 gigawatt. Le meme locataire de premiere qualite detient desormais 704 megawatts de capacite informatique contractee, et les deux baux portent ensemble une valeur de base de 19,6 milliards de dollars, jusqu'a 50,2 milliards si les renouvellements sont exerces. La premiere livraison de la phase 2 est attendue au deuxieme trimestre 2028.

1 GWcampus Beacon Point, desormais entierement loue
704 MWde capacite informatique pour un locataire
19,6 Mdde dollars, duree de base cumulee 15 ans
Carte reponse : Hut 8 a signe un second bail de 15 ans sur 352 megawatts, d'une valeur de 9,8 milliards de dollars, commercialisant en totalite son campus IA d'un gigawatt Beacon Point au Texas.
Un campus, entierement loue : 704 megawatts de charge informatique a un seul locataire sur une duree de 15 ans. PNG

L'essentiel de l'histoire de l'IA se raconte en noms de modeles, mais la partie qui decide vraiment qui peut entrainer quoi est bien plus physique. Elle se mesure en megawatts, en sous stations et en refroidissement. Le 20 juillet 2026, Hut 8 nous a offert un apercu clair de cette couche : un second bail sur son campus Beacon Point au Texas qui reserve entierement le site a un seul client. Nous le lisons non comme un titre boursier mais comme un point de donnee sur l'echelle que represente aujourd'hui un campus de calcul IA moderne.

L'accord en termes simples

Le nouveau contrat court sur 15 ans et porte sur 352 megawatts de capacite informatique, pour une valeur de base de 9,8 milliards de dollars. Il acheve la commercialisation de Beacon Point, un campus prevu pour environ 1 gigawatt de puissance totale. Le locataire est la meme entreprise de tres haute qualite de credit qui a signe la premiere phase, et avec ce bail elle double son emprise pour atteindre 704 megawatts de capacite informatique contractee sur un seul site.

Additionnez les deux baux et les chiffres deviennent plus faciles a saisir. La valeur de base cumulee est de 19,6 milliards de dollars sur 15 ans, et si les options de renouvellement sont pleinement exercees, le total peut atteindre 50,2 milliards de dollars. Ce sont des ordres de grandeur dignes d'un service public attaches a ce qui est, fonctionnellement, un tres grand batiment plein d'accelerateurs.

Pourquoi l'unite est le megawatt

Si vous avez l'habitude de penser en serveurs et en baies, le cadrage ici peut sembler etrange. Personne ne compte les machines. A cette echelle, la contrainte determinante est l'energie : combien de megawatts vous pouvez delivrer aux puces, et combien de chaleur vous pouvez en extraire. C'est pourquoi les exploitants louent et planifient en megawatts de capacite informatique plutot qu'en metres carres ou en nombre de serveurs.

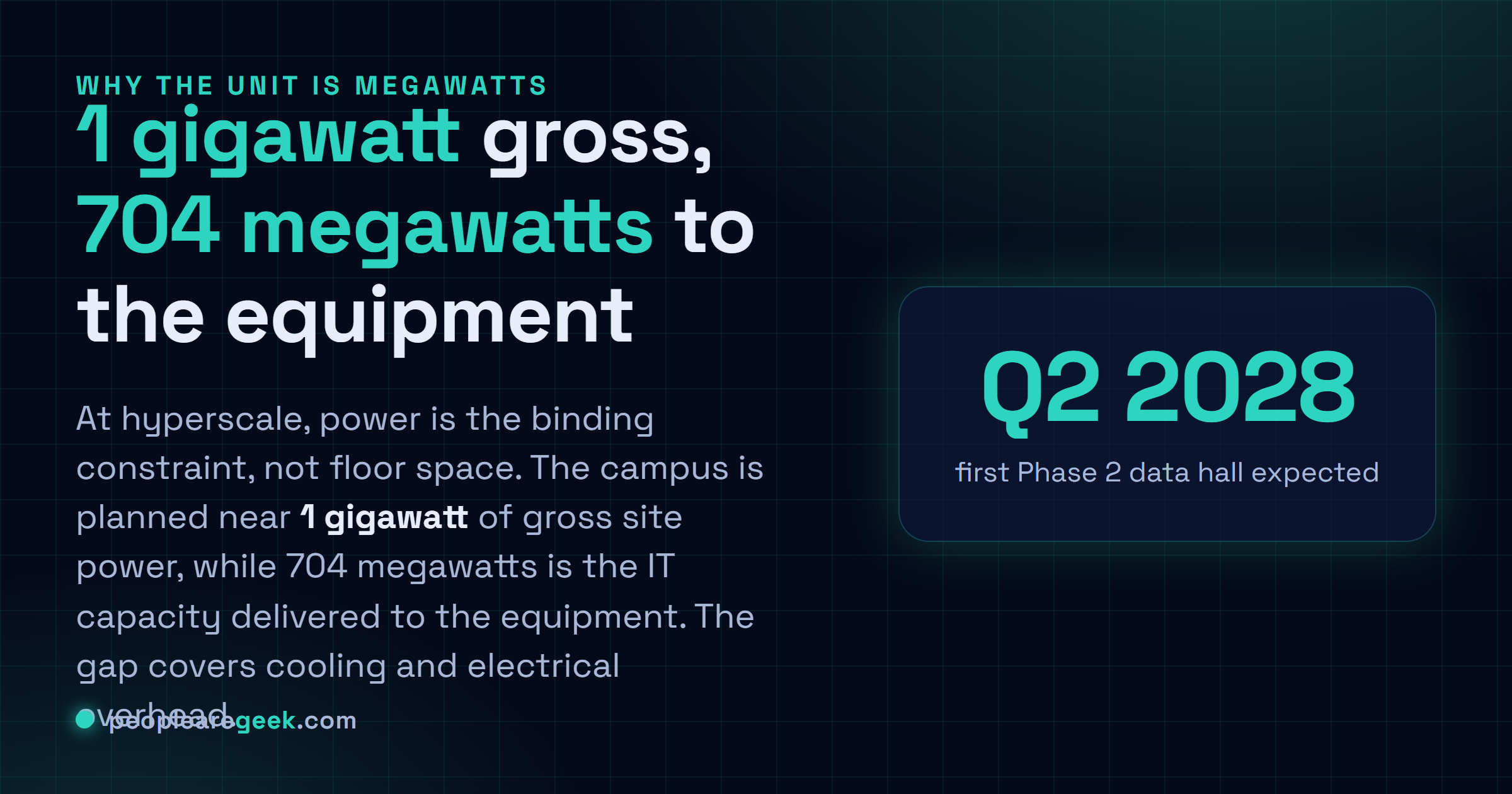

Carte reponse expliquant la difference entre la puissance brute du site proche de 1 gigawatt et les 704 megawatts de capacite informatique contractee delivree aux equipements.
Puissance brute contre charge informatique : le campus est prevu pres de 1 gigawatt, tandis que 704 megawatts est la puissance delivree aux equipements eux memes. PNG

Une distinction merite d'etre gardee claire. Les 704 megawatts sont de la capacite informatique, la puissance qui atteint les equipements. Le chiffre d'environ 1 gigawatt est la puissance brute du site, qui doit aussi couvrir le refroidissement, les pertes de conversion et le reste de la charge electrique. L'ecart entre ces deux nombres est en substance l'efficacite du site, et c'est pourquoi un campus d'un gigawatt ne se traduit pas par un gigawatt entier de charge de calcul utilisable.

Le calendrier raconte la vraie histoire

Hut 8 prevoit de livrer la premiere salle de la phase 2 au deuxieme trimestre 2028. Pour un bail signe en 2026, ce delai peut sembler lent, mais c'est la forme honnete du travail. Les taches les plus longues ne sont pas d'installer des serveurs. Ce sont l'obtention de la puissance du reseau, la construction de sous stations, et la mise en place du refroidissement et de la structure pour supporter une telle charge. Ces etapes prennent des annees, et elles expliquent pourquoi la capacite est rare meme quand la demande est evidente.

La duree de 15 ans decoule de la meme logique. Une infrastructure aussi couteuse et aussi lente a batir n'est pas quelque chose que l'une ou l'autre partie veut laisser a demi engagee. Il y a aussi un arriere plan a noter : Hut 8 a demarre comme mineur de cryptomonnaie et repositionne depuis les actifs energetiques et les operations developpes a cette epoque vers des clients IA. Ce virage, du minage a la colocation IA, s'avere un chemin courant pour les exploitants qui savent deja securiser de grands blocs d'energie bon marche.

Pour qui exploite de l'infrastructure, dimensionne de la capacite ou planifie autour des regions cloud, des accords comme celui ci sont les indicateurs avances. Quand un seul campus reserve 704 megawatts a un locataire, cela vous dit que la demande IA se planifie desormais par tranches de gigawatts, et que l'energie, pas seulement les puces, est le chiffre a surveiller.

Sources et pour aller plus loin

Questions fréquentes

Qu'a annonce Hut 8 ?

Le 20 juillet 2026, Hut 8 a annonce avoir signe un second bail sur son campus Beacon Point au Texas, portant sur 352 megawatts de capacite informatique sur une duree de base de 15 ans, pour une valeur contractuelle de 9,8 milliards de dollars. L'accord commercialise en totalite le campus, prevu pour environ 1 gigawatt de puissance totale. Combine a la premiere phase, le meme client dispose desormais de 704 megawatts de capacite informatique contractee sur le site, et les deux baux portent une valeur de base cumulee de 19,6 milliards de dollars.

Qui est le locataire ?

Hut 8 decrit le client comme la meme entreprise de tres haute qualite de credit qui avait execute le bail de la phase 1. Elle n'est pas nommee publiquement dans l'annonce. Ce qui compte sur le plan operationnel, c'est qu'un seul locataire a double son emprise sur le campus pour atteindre 704 megawatts de capacite informatique, le genre d'engagement que seul un tres grand exploitant IA ou cloud prend, et cela signale la confiance que la demande derriere la construction est reelle et durable.

Pourquoi la capacite se mesure en megawatts plutot qu'en serveurs ?

Parce qu'a tres grande echelle, l'energie est la contrainte determinante, pas la surface au sol ni le nombre de baies. Une salle IA moderne est limitee par le nombre de megawatts qu'elle peut delivrer aux puces et par la chaleur qu'elle peut evacuer, si bien que les exploitants louent et planifient en megawatts de capacite informatique. A noter que la capacite informatique, les 704 megawatts ici, est la puissance delivree aux equipements, et elle est inferieure au gigawatt environ de puissance brute du site, qui couvre aussi le refroidissement et les pertes electriques.

Quand la nouvelle capacite entre en service ?

Hut 8 prevoit de livrer la premiere salle de la phase 2 au deuxieme trimestre 2028. Ce delai est normal pour une capacite a cette echelle, car les etapes lentes sont l'obtention de la puissance du reseau, la construction de sous stations, et la mise en place du refroidissement et de la structure, pas l'installation des serveurs. La duree de bail de 15 ans reflete cette realite : les deux parties s'engagent sur le long terme parce que l'infrastructure sous jacente met des annees a se construire et coute cher a laisser inutilisee.

Pourquoi un bail de data center interesse les ingenieurs ?

Parce que c'est une mesure concrete de la direction que prend la capacite de calcul et de ce qu'il en coute pour la mettre en place. Un seul campus contractant 704 megawatts de charge informatique vous dit que la demande d'entrainement et d'inference IA se planifie desormais par tranches de gigawatts, ce qui faconne la disponibilite de l'energie, le deploiement reseau et l'approvisionnement materiel pour tout le monde en aval. Si vous exploitez de l'infrastructure, dimensionnez de la capacite ou planifiez autour des regions cloud, ces annonces sont les indicateurs avances de la ou seront le calcul et les contraintes.
