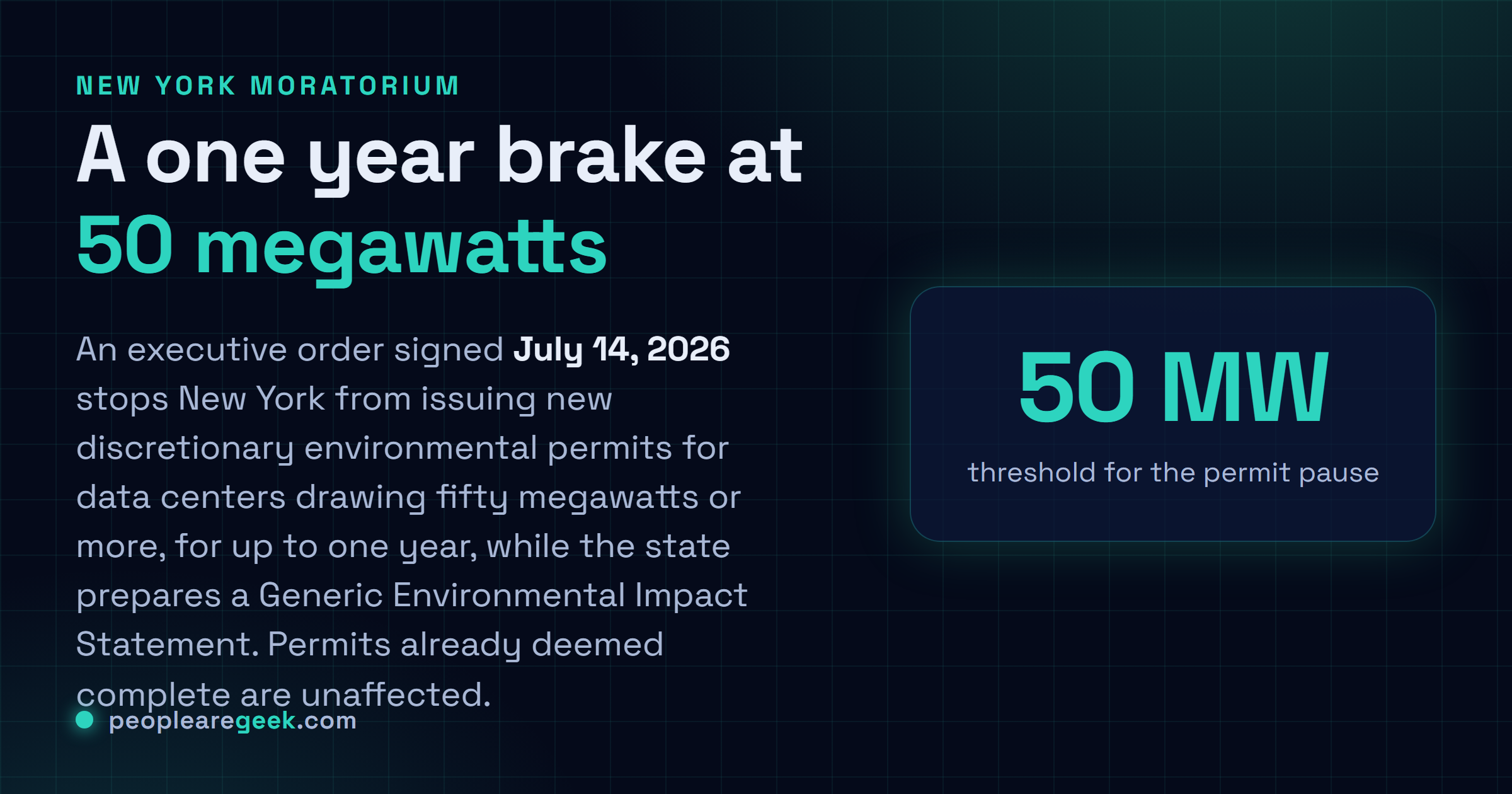

New York suspend pour un an au maximum les permis environnementaux des nouveaux datacenters hyperscale, ceux qui tirent cinquante megawatts ou plus. La gouverneure Kathy Hochul a signe le decret le 14 juillet 2026, faisant de New York le premier Etat americain a geler a l'echelle de son territoire les autorisations de grands datacenters. Les projets dont le permis etait deja juge complet continuent, il s'agit donc d'un frein sur la suite et non d'un arret de l'existant. Pour qui planifie de la capacite, l'essentiel n'est pas politique. C'est que l'electricite, et non le terrain ou l'argent, decide desormais ou le calcul peut s'installer.
The short answer
New York devient le premier Etat americain a imposer un moratoire sur son territoire pour les nouveaux datacenters hyperscale. Un decret signe par la gouverneure Kathy Hochul le 14 juillet 2026 ordonne au Department of Environmental Conservation de cesser de delivrer les permis environnementaux discretionnaires pour les installations tirant cinquante megawatts ou plus, pendant un an au maximum, le temps que l'Etat prepare une etude d'impact environnemental generique. Les permis deja juges complets ne sont pas concernes. La presse evalue a environ dix milliards de dollars le pipeline vise, en grande partie encore au stade des premieres etudes. L'Etat cherche par ailleurs a faire voter la suppression des exonerations de taxe sur les ventes dont beneficient les grands datacenters.
Pendant une bonne vingtaine d'annees, la question de savoir ou installer un datacenter avait une reponse assez ennuyeuse. Quelque part avec du terrain pas cher, de la fibre correcte, et un fournisseur d'electricite pret a vous vendre des megawatts. L'ordre de ces trois criteres vient de s'inverser. New York a rendu cette inversion officielle.
Ce que fait le decret

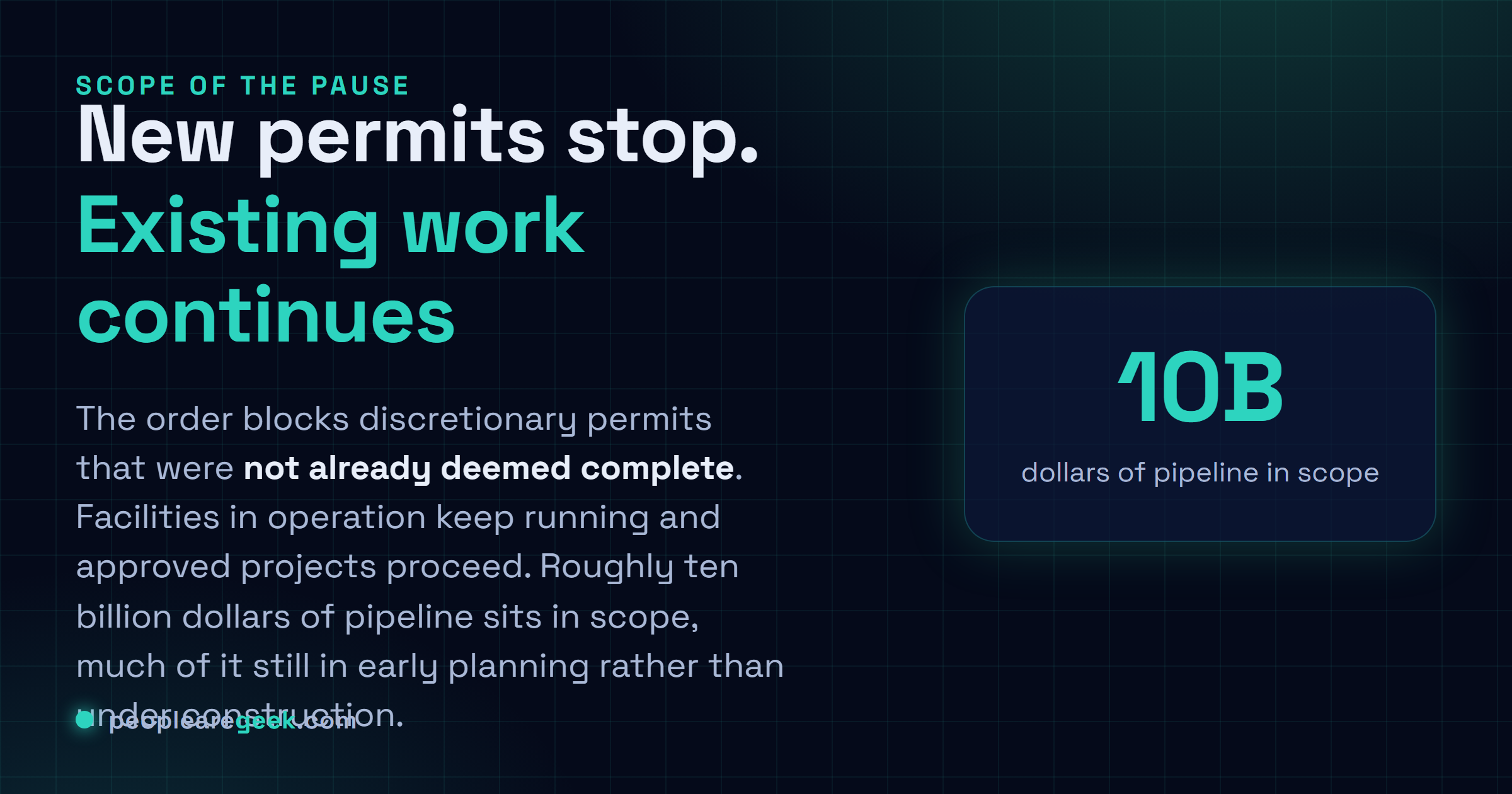

Le 14 juillet 2026, la gouverneure Kathy Hochul a signe un decret suspendant les permis environnementaux des nouveaux datacenters hyperscale. Le mecanisme est etroit et merite une lecture precise. Le Department of Environmental Conservation ne delivrera pas les permis discretionnaires qui n'etaient pas deja juges complets. Tout le levier est la. Le texte ne touche pas aux installations en service, il ne revoque pas les autorisations deja obtenues, et il n'interdit pas la construction en soi. Il empeche l'Etat de signer de nouveaux papiers discretionnaires.
La suspension court pendant un an au maximum, et elle peut s'arreter plus tot. Le compteur est lie a une etude d'impact environnemental generique, un examen environnemental couvrant toute une categorie, que l'Etat compte utiliser comme socle des normes auxquelles les futurs projets seront mesures. Quand cette etude sera terminee, la pause sera levee.
Le seuil, selon la presse, est de cinquante megawatts. Ce chiffre est un choix, et il est revelateur. Les legislateurs de l'Etat avaient evoque vingt megawatts en juin 2026, cinquante se situe donc du cote le plus permissif de ce qui etait sur la table. Il reste contraignant en pratique, car une bonne part de ce qui est reellement propose dans le cycle de construction actuel releve de l'hyperscale, bien au-dela de cent megawatts.
Pourquoi un Etat en arrive la
La justification avancee par Hochul est que la croissance des datacenters menace de faire grimper les factures d'energie, d'epuiser les ressources naturelles et de creer de l'incertitude pour les habitants. Une fois le cadrage politique mis de cote, l'arithmetique sous-jacente n'est pas vraiment contestee. New York affiche le deuxieme tarif d'electricite commerciale le plus eleve d'Amerique du Nord. Ajouter plusieurs charges de cinquante megawatts a un reseau dans cet etat est une decision qui a des consequences pour tous ceux qui y sont raccordes, et l'Etat souhaite fixer les regles avant plutot qu'apres.
Une seconde piste avance en parallele de la suspension des permis. L'Etat cherche a faire voter la suppression des exonerations de taxe sur les ventes accordees aux grands datacenters, ces incitations ecrites a l'origine pour attirer exactement ce type de developpement. Cette combinaison, geler les autorisations tout en retirant la carotte fiscale, indique que l'Etat ne procede pas a un reglage fin. Il renegocie les termes.
Ce qui compte si vous planifiez de la capacite
Il serait facile de classer cette affaire dans la reglementation et de passer a autre chose. Nous la classons plutot dans la planification de capacite.
La lecture utile est que la contrainte limitante sur le calcul a change de nature. Pendant des annees, les ressources rares etaient le capital et les puces, et elles ont capte l'essentiel de l'attention. Ce que New York vient de demontrer, c'est que l'electricite, et le consentement politique a l'utiliser a grande echelle, est desormais un facteur bloquant capable de decaler la date d'un projet d'un an d'un simple trait de plume. C'est un risque d'une autre nature qu'un retard de chaine d'approvisionnement, parce qu'il ne se resout pas en payant davantage.
Si votre feuille de route suppose qu'une nouvelle capacite regionale arrive a une date precise, cette hypothese repose maintenant sur une procedure d'autorisation que vous ne controlez pas et ne pouvez pas accelerer. Quelques questions meritent d'etre posees a vos fournisseurs. Ou se trouve physiquement la capacite que vous vous engagez a prendre ? Est-elle deja autorisee, ou est-elle dans un pipeline ? Si un chantier glisse d'un an, quelle est la region de repli, et qu'est-ce que cela fait a votre budget de latence et a vos engagements de residence des donnees ?
Rien de tout cela n'est vraiment une discipline nouvelle. C'est celle que possede deja quiconque a gere de la capacite pendant une penurie de materiel. Le changement, c'est que la penurie en question est desormais electrique et politique plutot qu'industrielle, et qu'elle apparait sur un calendrier d'autorisations plutot que sur un devis fournisseur.
Ce qu'il faut surveiller
Deux echeances comptent. L'etude d'impact environnemental generique fixe la duree reelle de la pause, puisque le moratoire s'arrete quand l'examen s'acheve. Et le decret laisse soixante jours a l'Etat pour publier un Community Investment Framework, qui devrait indiquer ce que New York compte demander aux developpeurs en echange d'une autorisation a l'avenir.
New York est le premier Etat a franchir ce pas. Il a peu de chances d'etre le dernier, car les pressions qui ont produit ce decret ne lui sont pas propres. Le prix de l'electricite, les files de raccordement et l'eau de refroidissement font debat dans la plupart des endroits ou de grandes installations sont proposees en ce moment. L'Etat qui bouge le premier est celui qui vous montre a quoi ressemblera la discussion partout ailleurs.
Sources et pour aller plus loin
- Gouverneure Kathy Hochul : premier moratoire d'Etat sur les nouveaux datacenters hyperscale
- CNBC : New York devient le premier Etat americain a interdire les datacenters IA
- The Washington Post : New York, premier Etat a imposer un moratoire sur les datacenters
- Bisnow : le moratoire new-yorkais gele dix milliards de dollars de developpement
- Axios : Hochul signe le decret de moratoire sur les datacenters
Questions fréquentes
Qu'est-ce que New York a suspendu exactement ?
Le decret, signe le 14 juillet 2026, ordonne au Department of Environmental Conservation de cesser de delivrer les permis environnementaux discretionnaires pour les nouveaux datacenters hyperscale, definis par la presse comme les installations tirant cinquante megawatts ou plus. La suspension dure un an au maximum, le temps que l'Etat prepare une etude d'impact environnemental generique, et elle peut etre levee plus tot si cette etude s'acheve en avance. Les permis deja juges complets ne sont pas concernes.
Les datacenters deja en service ou deja approuves sont-ils touches ?
Non. Le decret vise les nouveaux permis discretionnaires qui n'etaient pas deja juges complets. Les installations en service continuent de fonctionner, et les projets ayant deja franchi l'etape du permis peuvent avancer. La presse evalue a environ dix milliards de dollars le pipeline concerne, dont une grande partie en etait encore aux premieres phases de planification plutot qu'en chantier.
Pourquoi cinquante megawatts et pas un autre seuil ?
Cinquante megawatts est la limite retenue par le decret, et elle est plus haute que le seuil de vingt megawatts evoque par les legislateurs de l'Etat en juin 2026. Cinquante megawatts correspond a peu pres a la consommation d'un site abritant des milliers de serveurs, et c'est l'echelle a partir de laquelle un seul batiment commence a compter pour le reseau electrique regional au lieu de se fondre dans la demande commerciale ordinaire.
Qu'est-ce qu'une etude d'impact environnemental generique ?
Une GEIS est une etude environnementale large qui couvre toute une categorie de projets au lieu d'evaluer chacun d'eux depuis zero. New York profite de la pause pour en produire une sur les datacenters, avec l'objectif d'ecrire des normes auxquelles les projets suivants seront compares. L'avantage pour les developpeurs est qu'une GEIS achevee peut rendre les examens ulterieurs plus rapides et plus previsibles. Le prix a payer est l'attente pendant sa redaction.
Qu'est-ce que cela change pour les equipes qui planifient de la capacite ?
Cela revient a traiter la disponibilite electrique et les permis locaux comme une donnee de planning, et non comme un detail que le fournisseur gere discretement. Si votre feuille de route suppose qu'une nouvelle capacite regionale arrive a une date donnee, cette date depend desormais d'une procedure d'examen. La reponse pratique consiste a demander aux fournisseurs ou se trouve physiquement la capacite engagee, si elle est deja autorisee, et quelle est la region de repli si un chantier glisse.
New York restera-t-il un cas isole ?
New York est le premier Etat a imposer un moratoire a l'echelle de son territoire, mais les pressions qui l'expliquent ne lui sont pas propres. Le prix de l'electricite, les files d'attente de raccordement au reseau et l'eau utilisee pour le refroidissement sont des sujets vifs dans beaucoup d'endroits ou de grandes installations sont proposees. New York est un signal utile precisement parce que cet Etat a bouge le premier, pas parce qu'il serait une exception.
