Anthropic, Macquarie Asset Management et le fonds souverain singapourien GIC ont annoncé Theseus Infrastructure le 10 août 2026. C'est une plateforme qui développera, exploitera et louera de la capacité de centre de données à Anthropic dans le cadre d'accords de longue durée, avec une priorité initiale aux États-Unis. Les fonds de Macquarie et GIC détiennent la plateforme et apportent la majorité des fonds propres de chaque projet, et Anthropic signe comme locataire de référence. Un second engagement figure dans le communiqué et mérite autant d'attention que le premier : Anthropic dit qu'elle prendra à sa charge les hausses de prix de l'électricité que les particuliers subiraient autrement du fait de ces sites.

The short answer

Theseus Infrastructure est une plateforme annoncée le 10 août 2026 qui développera, exploitera et louera des infrastructures de centres de données à Anthropic dans le cadre d accords de longue durée. Les fonds gérés par Macquarie Asset Management, avec GIC, détiendront la plateforme et financeront la majorité des fonds propres de chaque projet. Anthropic sera le locataire de référence et s est engagée à couvrir les hausses de prix de l électricité que les particuliers subiraient autrement du fait de ces sites.

USpriorité initiale pour les sites que Theseus développera
majoritédes fonds propres par projet apportés par Macquarie et GIC
référencele rôle de locataire qu Anthropic tient sur chaque site
Carte réponse décrivant Theseus Infrastructure, une plateforme annoncée le 10 août 2026 par Anthropic, Macquarie Asset Management et GIC pour développer, exploiter et louer des infrastructures de centres de données à Anthropic comme locataire de référence sur des accords de longue durée, les fonds Macquarie et GIC détenant la plateforme et finançant la majorité des fonds propres par projet, avec une priorité initiale aux États-Unis et un engagement d'Anthropic à couvrir les hausses de prix de l'électricité pour les particuliers.
L'annonce en une carte. Source : le communiqué conjoint du groupe Macquarie, 10 août 2026. PNG

Ce qui est intéressant dans cette annonce, ce n'est pas qu'une entreprise d'IA de plus ait besoin de centres de données. C'est de savoir qui tient l'actif quand la musique s'arrête, et ce qui a été promis à ceux qui vivent près du poste électrique.

Anthropic, Macquarie Asset Management et GIC ont annoncé Theseus Infrastructure le 10 août 2026. C'est une plateforme destinée à développer, exploiter et louer des infrastructures de centres de données à grande échelle, conçues sur mesure pour les besoins de capacité d'Anthropic, dans le cadre d'accords de longue durée. Les trois parties identifieront et développeront ensemble de nouveaux sites. Anthropic est le locataire de référence sur chacun. La priorité initiale va aux États-Unis.

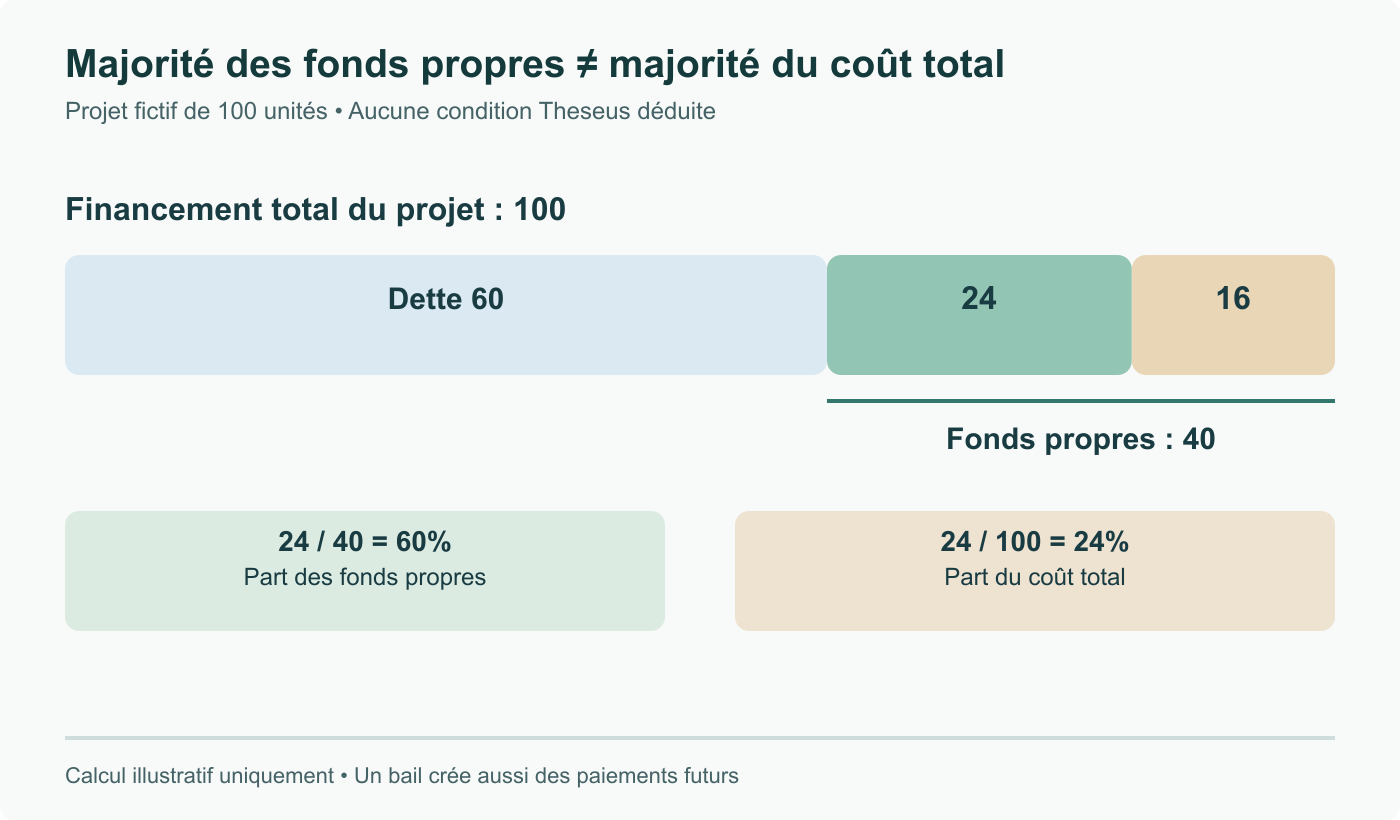

Les fonds gérés par Macquarie Asset Management détiendront la plateforme aux côtés de GIC, et les deux apporteront la majorité des fonds propres de chaque projet. Macquarie apporte une longue expérience du développement et de l'exploitation d'infrastructures numériques à grande échelle. GIC apporte une expérience d'investissement en infrastructures à l'échelle souveraine et, fait notable, un investissement déjà existant dans Anthropic elle-même.

Ce que fait le montage

Retirez l'habillage et il s'agit d'une cession-bail appliquée avant que l'actif n'existe.

Une entreprise d'IA a besoin d'un bâtiment très grand, très spécifique, alimenté par une quantité d'énergie extraordinaire. Le construire soi-même revient à engager du capital sur un actif de vingt ou trente ans. Les équipements qui y prennent place se renouvellent tous les deux à trois ans. Ces deux échelles de temps ne veulent pas cohabiter sur le même bilan, et les y placer signifie que la partie qui s'amortit le plus lentement absorbe du capital que la partie la plus rapide se dispute.

Le modèle du locataire de référence les sépare. Les investisseurs en infrastructures, dont les horizons de rendement se mesurent en décennies et qui ont l'habitude d'assurer des actifs physiques de longue durée, détiennent et financent le bâtiment. Le locataire signe un bail assez long pour rendre la dette soutenable. Cette signature est ce qui rend le projet finançable au départ : sans elle, pas de flux de trésorerie prévisible et pas de prêteur.

Ce que le locataire abandonne, c'est la plus-value de la propriété et une bonne part de sa souplesse, car le bail est une obligation qui survit à toute génération de matériel. Ce qu'il obtient, c'est de la capacité qu'il n'a pas à financer, sur un calendrier tenu par des gens dont tout le métier consiste à livrer de grands projets physiques.

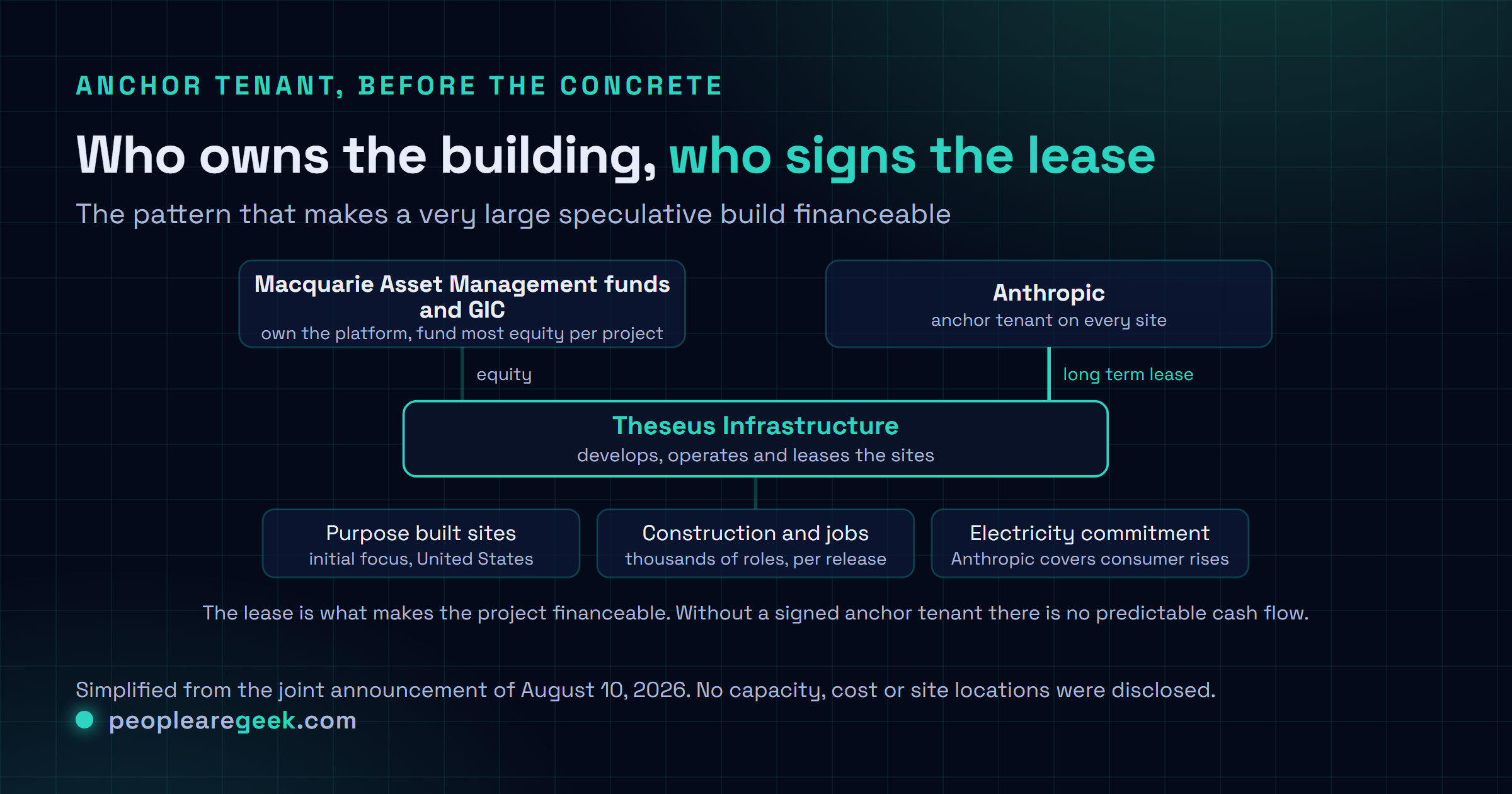

Carte schéma montrant la structure de Theseus Infrastructure : les fonds de Macquarie Asset Management et GIC détiennent conjointement la plateforme et financent la majorité des fonds propres par projet, la plateforme développe et exploite chaque site, et Anthropic signe des baux de longue durée comme locataire de référence tout en s'engageant à couvrir les hausses de prix de l'électricité pour les particuliers.
Qui détient quoi, et qui signe quoi. D'après l'annonce conjointe du 10 août 2026. PNG

La phrase sur l'électricité

Glissée dans un paragraphe sur la création d'emplois, la ligne qui comptera le plus localement. Anthropic couvrira les hausses de prix de l'électricité que les particuliers subiraient autrement du fait de ces sites, conformément à des engagements annoncés plus tôt en 2026.

Cette phrase existe à cause d'une objection précise et de plus en plus efficace. Quand une très grosse charge nouvelle se raccorde à un réseau régional, les renforcements de transport et de production nécessaires pour la servir sont payés par des mécanismes qui peuvent répartir le coût sur la base d'abonnés existante. Le centre de données obtient son énergie. La facture de tous les autres augmente. Que cela se produise, et dans quelle proportion, dépend entièrement de la rédaction d'un accord de raccordement et d'un cadre tarifaire donnés, ce qui explique la variation d'une juridiction à l'autre et la solidité de ce point de conflit local.

L'engagement n'est assorti d'aucun mécanisme publié. Il sera mis en œuvre, ou non, dans des accords de raccordement et des dépôts tarifaires nettement moins lisibles qu'un communiqué. Mais sa présence dans l'annonce dit ce qui bloque aujourd'hui ces projets. Le capital n'est pas la contrainte. L'autorisation l'est.

Nous avons vu cette contrainte se resserrer ailleurs : l'État de New York a avancé sur un moratoire des centres de données, et la croissance de charge dans Data Center Alley redessine la planification des services publics. Un promoteur qui arrive devant un conseil de comté avec une réponse écrite à la question de la facture d'électricité n'est pas dans la même négociation que celui qui n'en a pas.

Ce qui ne figure pas dans l'annonce

Aucun mégawatt. Aucun montant. Aucun site nommé. Le communiqué indique que les développements exigeront des investissements en capital significatifs et créeront des milliers d'emplois de construction et des postes d'exploitation permanents dans les communautés d'accueil, et c'est là toute la quantification.

Cela mérite d'être dit franchement, parce que c'est le genre d'histoire qui accumule des chiffres en circulant. Le contenu vérifiable, c'est la structure, les parties et les engagements. Tout le reste relève de l'inférence.

Pourquoi cela compte même si vous ne touchez jamais à un projet hyperscale

Parce que ces plateformes se disputent des intrants dont vous avez aussi besoin.

Les places dans les files de raccordement au réseau, les transformateurs haute tension, les tableaux moyenne tension, les groupes électrogènes, les groupes froid, et les entreprises d'électricité et automaticiens qui mettent tout cela en service. L'offre de chacun est finie et le nombre d'acheteurs très bien financés augmente. C'est pourquoi les délais sur les transformateurs se comptent en années plutôt qu'en mois, et ce n'est pas une situation qui se résout parce que votre projet est plus petit.

La version pratique pour qui prépare une extension de baie, un déménagement en hébergement ou une construction interne dans les deux prochaines années : demandez vos devis d'énergie et d'équipements bien plus tôt que l'instinct ne le suggère, et traitez la date de livraison de l'énergie comme votre chemin critique plutôt que comme une formalité qui se règle toute seule. Le reste du projet peut absorber une semaine de retard. Un poste électrique, non.

Sur le versant calcul de la capacité d'Anthropic, nous avions couvert son accord de 10 milliards de dollars en Norvège et les discussions de location avec Meta plus tôt cette année.

Sources et pour aller plus loin

Questions fréquentes

Qu'est-ce qu'un locataire de référence, en langage centre de données ?

C'est le montage qui rend finançable une grande construction spéculative. Un promoteur ne verse pas un milliard de dollars dans un site en espérant que la demande apparaisse, et un prêteur ne le garantit pas davantage. Un locataire de référence signe un bail long avant la construction, portant sur assez de capacité pour servir la dette, ce qui transforme un développement incertain en flux de trésorerie prévisible que les capitaux d'infrastructure financent volontiers. C'est la logique qui fait sortir de terre les centres commerciaux et les autoroutes à péage. Le locataire renonce à la plus-value de la propriété en échange de ne pas avoir à trouver le capital, et le propriétaire renonce à de la souplesse en échange d'un contrat signé.

Pourquoi Anthropic préférerait-elle louer plutôt que construire et posséder ?

Parce que le capital investi dans le béton et les transformateurs n'est pas investi dans les puces et les chercheurs, et parce que les deux ont des profils d'amortissement radicalement différents. La coque d'un centre de données est un actif de vingt à trente ans. Les accélérateurs qu'elle abrite se renouvellent tous les deux à trois ans. Posséder la coque immobilise beaucoup de capital dans la partie la plus lente de la pile au moment précis où la partie la plus rapide consomme tout ce dont vous disposez. Louer auprès d'une plateforme financée par des investisseurs d'infrastructure place l'actif de longue durée chez ceux dont l'horizon de rendement lui correspond, et laisse le bilan de l'entreprise d'IA pointé vers le calcul. GIC a par ailleurs déjà investi dans Anthropic : c'est un approfondissement de relation, pas une première rencontre.

Que signifie concrètement l'engagement sur l'électricité ?

Le communiqué indique qu'Anthropic couvrira les hausses de prix de l'électricité que les particuliers subiraient autrement du fait de ces sites, conformément à des engagements annoncés plus tôt en 2026. Le mécanisme n'est pas détaillé dans l'annonce, et les modalités se joueront dans des dépôts tarifaires et des accords de raccordement plutôt que dans des communiqués. Ce à quoi il répond est en revanche sans ambiguïté. Les grandes charges nouvelles sur un réseau régional peuvent reporter des coûts sur les abonnés existants par la façon dont les renforcements de transport sont récupérés, et ce report de coût est le grief précis derrière un nombre croissant d'oppositions locales aux projets de centres de données aux États-Unis.

Faut-il en déduire un chiffre de capacité ?

Non, et cela mérite d'être dit clairement. L'annonce ne cite aucun mégawatt, aucun montant et aucune localisation de site. Elle indique que les développements exigeront des investissements en capital significatifs et créeront des milliers d'emplois de construction et des postes d'exploitation permanents. Quiconque avance aujourd'hui un chiffre en gigawatts pour Theseus extrapole plutôt qu'il ne rapporte. Le contenu concret et vérifiable de l'annonce, c'est la structure et les parties, et la structure est justement ce qui renseigne sur la direction que prend le secteur.

Est-ce que cela change quelque chose pour qui exploite une infrastructure ordinaire ?

Indirectement, et à l'échelle d'années plutôt que de semaines. Chacune de ces plateformes se dispute les mêmes intrants finis : les places dans les files de raccordement au réseau, les transformateurs haute tension, les tableaux de distribution, les groupes électrogènes, et les électriciens et automaticiens qui les installent. Les délais sur ces équipements sont longs depuis un moment et cette catégorie d'opérations en est la raison. Si vous préparez un déménagement en hébergement, une extension de baie ou une construction interne dans les deux prochaines années, l'effet pratique est qu'il faut demander vos devis plus tôt que l'instinct ne le suggère et traiter les dates de livraison d'énergie comme le chemin critique, pas comme un détail administratif.
