Les 3 000 milliards de dollars d’engagements rapportés pour la tech concernent des dépenses futures. Ce ne sont ni des sommes toutes déjà dépensées, ni une dette classique dissimulée, ni un calendrier de capacité IA disponible.

Partir d’un chiffre traçable

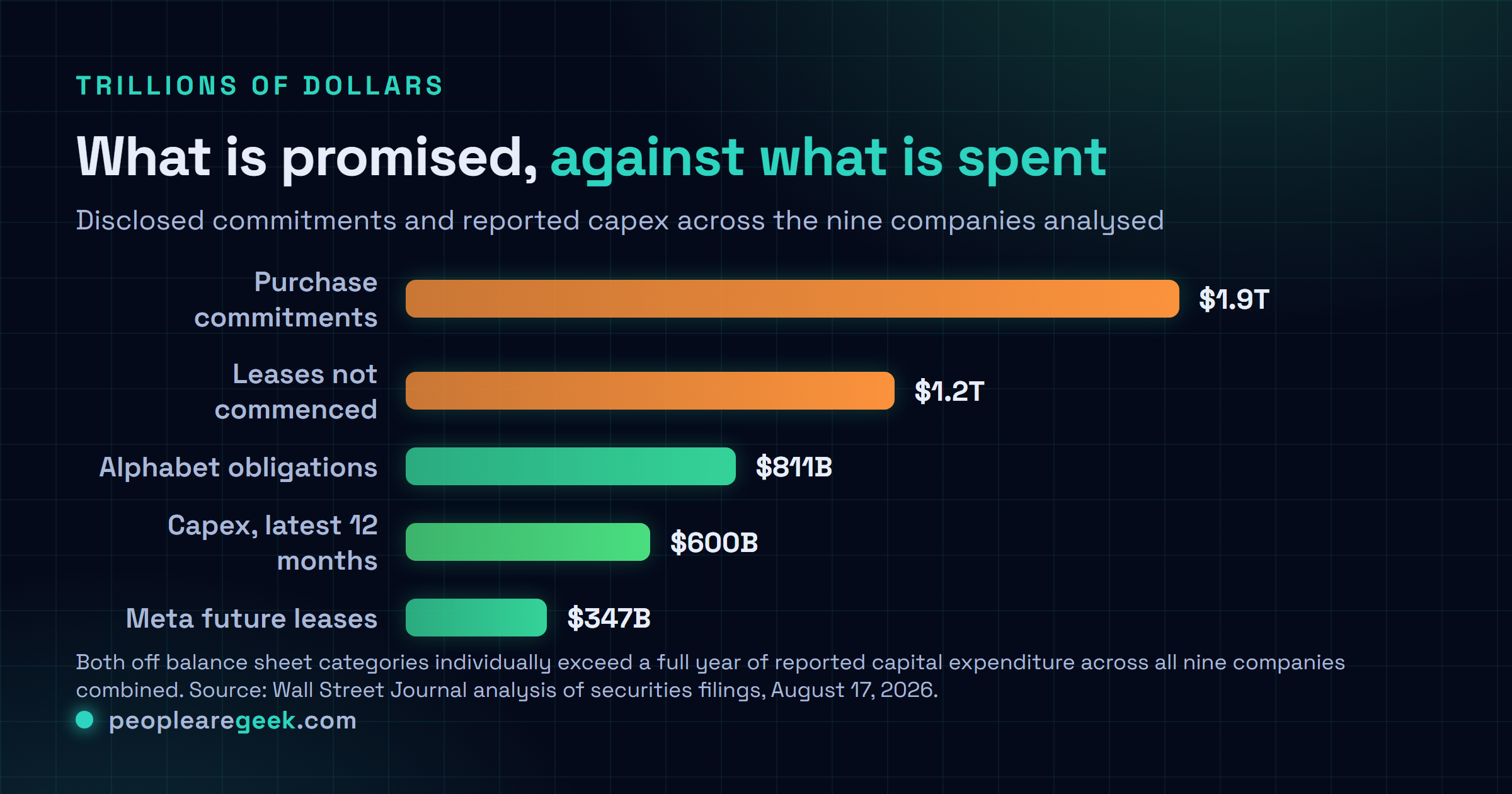

L’article du Wall Street Journal repris par Mint, publié sur ce dernier le 17 août, avance environ 3 000 milliards de dollars. Son aperçu accessible porte sur des obligations futures de location et d’achat. Nous n’avons pas reconstruit indépendamment l’ensemble de son agrégation sur neuf entreprises : le total reste attribué à cette enquête.
Un exemple primaire est plus utile que répéter l’agrégat. Le dépôt trimestriel d’Alphabet au 30 juin indique 811 milliards de dollars d’engagements d’achat et autres obligations contractuelles, dont 200,7 milliards à court terme. Ils couvrent infrastructures techniques, stocks, licences de contenus et contrats énergétiques. Les qualifier tous de « puces IA » réduirait incorrectement ce périmètre.
Trois vues financières, trois questions opérationnelles
Les engagements décrivent des obligations futures contractualisées. Les dépenses d’investissement en trésorerie décrivent les sommes versées pendant une période. Des actifs achetés ou en construction peuvent ne pas être prêts à servir. Aucun de ces indicateurs ne donne seul le nombre de GPU louables dans une région précise.
Le même dépôt mentionne 122,8 milliards de dollars d’actifs pas encore en service et précise que construction et installation peuvent durer des mois ou des années. Argent dépensé et capacité livrée ne se confondent donc pas. De même, l’engagement de consommation cloud d’un client exprime une demande de service, pas nécessairement un achat équivalent de matériel neuf.

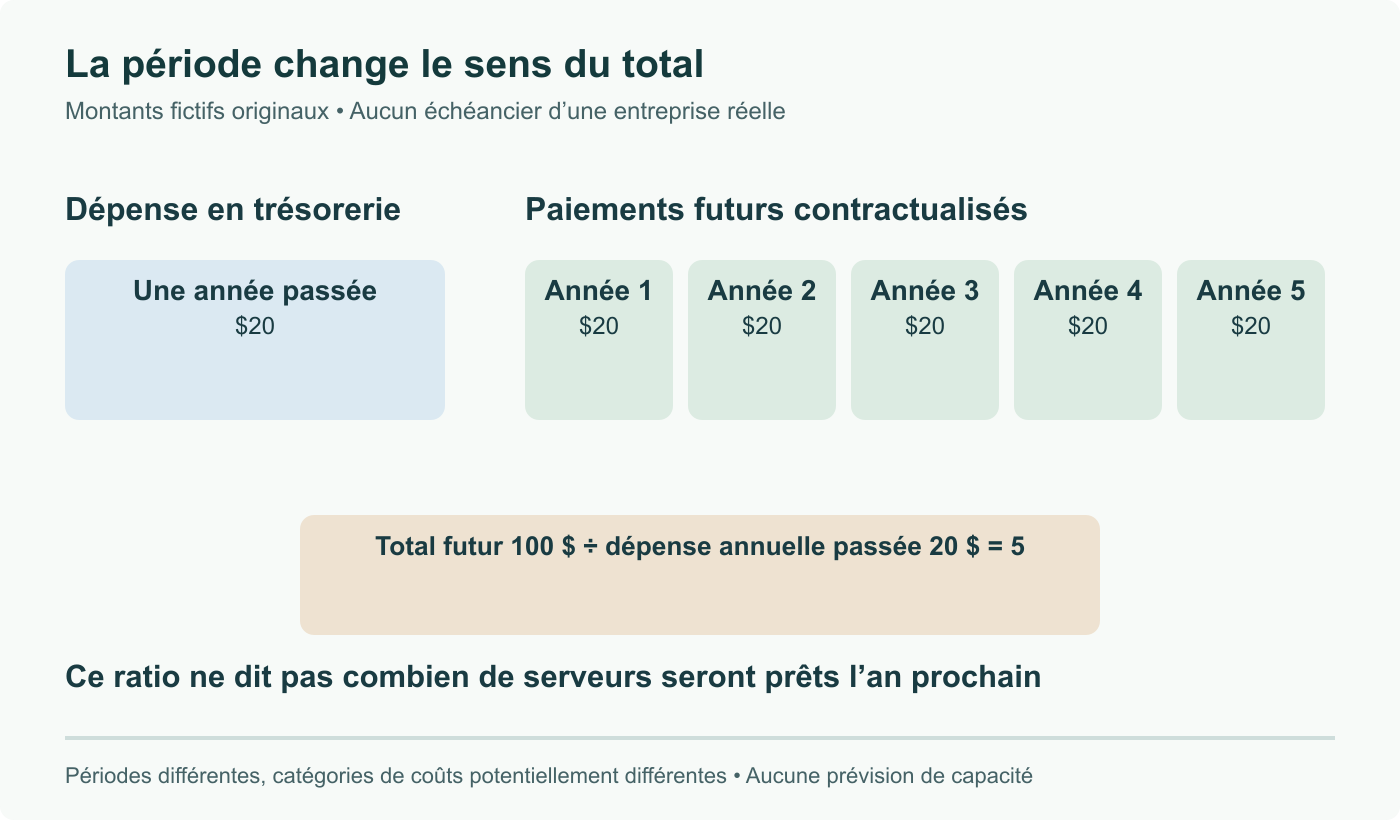

L’illustration utilise un contrat fictif : 100 $ payables sur cinq ans contre 20 $ dépensés sur une année. Le ratio 5:1 est arithmétique ; il ne signifie pas cinq fois plus de serveurs l’an prochain. Périodes et catégories de coûts peuvent différer.
Prévoir à partir des dates et des périmètres
Pour chaque obligation, relevez fourniture, échéances de paiement, début attendu du service et conditions publiées. Séparez loyers et achats de matériel, sans additionner deux informations décrivant le même accord. Un total de paiements non actualisés ne se compare pas automatiquement à un passif actualisé.
Reliez ensuite ces données aux preuves opérationnelles : bâtiment alimenté, systèmes installés, date de réception et capacité accessible dans le contrat client. L’ancien article proposait le ratio engagements/dépenses pour justifier des réservations plus longues. Cette conclusion n’était pas étayée. Le ratio peut susciter des vérifications ; il ne détermine ni disponibilité, ni prix, ni durée d’engagement adaptée à un acheteur.
Revue du 8 septembre : annonce vérifiée, affirmations corrigées et illustration explicative originale ajoutée.
