Juste avant huit heures du matin, le mercredi vingt deux juillet, une ligne de transport a subi un défaut à Ashburn, en Virginie. En quelques secondes, environ trois gigawatts de charge de centres de données se sont déconnectés du réseau et sont passés sur leur alimentation de secours. Cela représente près de trois pour cent de tout ce que PJM servait à cet instant, disparu du côté de la demande presque instantanément. Aucun client n'a perdu le courant, aucun délestage n'a eu lieu, et les installations ont réagi exactement comme prévu. C'est là que réside l'inconfort : toutes les protections ont fait leur travail, et le résultat agrégé reste une perturbation mesurée jusqu'à Chicago. Nous avons regardé ce qui s'est passé, pourquoi c'est devenu un problème de modélisation plutôt que d'installation, et ce qu'exige l'échéance du trois août qui se profile derrière.
The short answer
Un défaut sur une ligne de transport à Ashburn, en Virginie, le matin du vingt deux juillet, a fait basculer environ trois gigawatts de charge de centres de données sur leur alimentation de secours. Aucun client n'a perdu le courant et aucun délestage n'a eu lieu. L'erreur de contrôle de zone de PJM a bondi et Dominion a mis une dizaine de minutes à stabiliser le système. Des perturbations de tension ont été mesurées jusqu'à Chicago. Une alerte NERC de niveau 3 émise en mai impose déjà sept actions aux gestionnaires de réseau avant le trois août.
L'histoire que connaissent la plupart des gens de l'infrastructure est celle où quelque chose lâche et où la redondance vous sauve. Voici l'autre, celle où rien ne lâche, où la redondance se déclenche exactement comme prévu, et où la conception se révèle avoir une propriété émergente que personne n'avait écrite.
Trois gigawatts, en quelques secondes

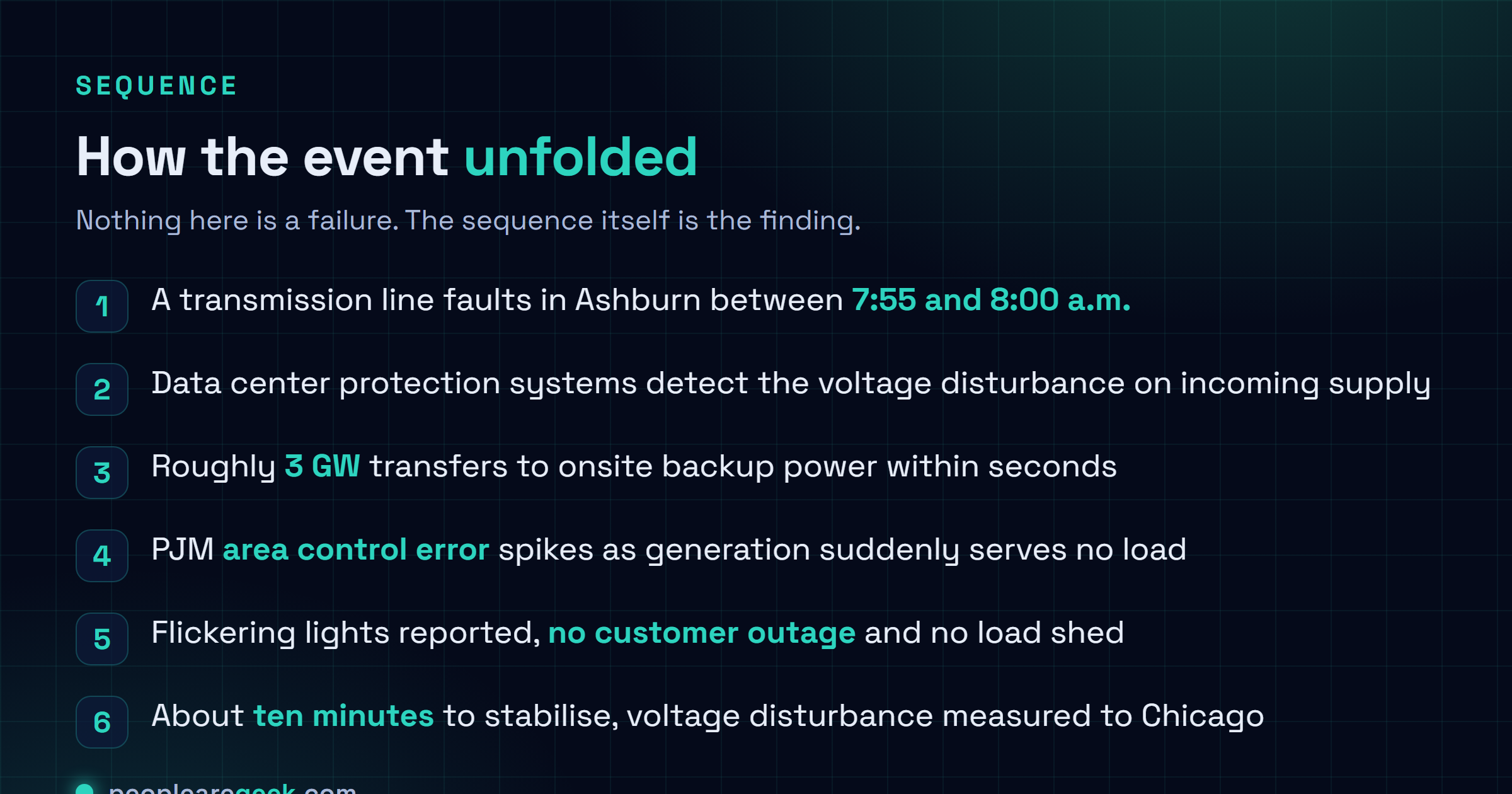

Ashburn n'est pas un endroit ordinaire pour installer un centre de données. C'est la concentration la plus dense de la planète, ce qui vaut au corridor le surnom de Data Center Alley bien avant que quiconque n'y construise des campus au gigawatt. Le matin du mercredi vingt deux juillet, une ligne de transport de ce corridor a subi un défaut, dans la fenêtre comprise entre 7h55 et 8h00.
Un défaut produit une perturbation de tension sur le réseau local. Tout centre de données sérieux surveille son alimentation entrante pour exactement cette signature, car une tension anormale durable fait partie des rares phénomènes capables d'endommager du matériel coûteux à l'échelle d'une salle entière. La logique de protection dans ce cas n'a rien de subtil, et c'est très bien ainsi : se déconnecter du réseau, basculer sur le secours, laisser passer l'orage sur sa propre production.
C'est ce qui s'est produit, dans chaque installation qui a vu la perturbation, au même moment. Prise isolément, chaque bascule est un événement de routine qu'un exploitant consigne puis oublie. Prises ensemble, environ trois gigawatts de charge ont quitté le système PJM en quelques secondes. Dominion Energy a signalé des lumières vacillantes dans la zone et aucune perte d'alimentation client. Rien n'a été délesté. Rien ne s'est déclenché qui n'aurait pas dû.
Pourquoi une chute de demande est un événement réseau
L'intuition qui complique la lecture, c'est que nous pensons les problèmes électriques comme des problèmes de production. Un groupe déclenche, une ligne s'ouvre, de la capacité disparaît, et le système se démène pour combler le trou. Une chute de charge semble être l'inverse, comme si le réseau bénéficiait d'un répit inattendu.
Ce n'est pas le cas. Un réseau est un équilibre continu entre ce qui est produit et ce qui est consommé, et c'est le décalage qui fait mal, quel que soit le côté qui bouge. La production qui servait trois gigawatts une seconde plus tôt ne sert plus rien, et tant que les exploitants n'ont pas réduit la voilure, cette énergie doit aller quelque part. La fréquence dérive vers le haut. La tension monte sur les lignes qui portaient la charge. L'erreur de contrôle de zone de PJM, mesure continue de l'écart entre une autorité d'équilibrage et sa cible, a nettement bondi dans les données.
Le chiffre à retenir est celui du rétablissement. Les perturbations ordinaires d'un réseau de transport sont corrigées en quelques millisecondes par des automatismes. Celle ci a demandé une dizaine de minutes à Dominion. Ce n'est pas une catastrophe, et rien en aval ne s'est éteint, mais c'est quatre ordres de grandeur plus lent que les réflexes sur lesquels le système compte d'habitude.
La portée géographique dit la même chose autrement. Un exploitant de réseau de capteurs disposant d'environ 1,4 million de points de mesure a enregistré des perturbations de tension de la région de Washington jusqu'à Chicago. Pas des coupures, pas des dégâts : une perturbation mesurable, à des centaines de kilomètres, provoquée par un comportement de charge.
Le régulateur était déjà sur place
Rien de tout cela n'a surpris ceux qui planifient les réseaux de transport. La NERC a émis une alerte de niveau 3 le cinq mai 2026, le plus élevé de ses trois niveaux, celui qui impose des actions au lieu de se contenter de recommander. Le sujet était exactement celui ci : de grandes charges de calcul qui chutent ou oscillent d'une façon que les modèles de planification n'avaient pas anticipée.
Le constat qui la motive est sans détour. La NERC a estimé que les entités concernées ne disposaient globalement pas de processus, de procédures ou de méthodes suffisants pour traiter ces charges de calcul émergentes. En langage de régulateur, c'est presque brutal.
L'alerte impose sept actions avant le trois août 2026 aux planificateurs de transport, exploitants de transport, coordonnateurs de planification et autorités d'équilibrage. La liste mérite une lecture d'ingénieur plutôt qu'une lecture de conformité, parce qu'elle décrit ce que le réseau ignore aujourd'hui des centres de données :
Des données et paramètres de modélisation détaillés pour les charges de calcul. Les consommations minimale et maximale attendues, ainsi que la part de charge informatique par rapport au refroidissement et au reste. Une révision des seuils qui déclenchent une revue de protection de zone, puisque les anciens seuils ont été écrits à une époque où une demande de raccordement n'arrivait pas couramment avec un gigawatt sous le bras. Un processus de mise en service propre aux centres de données. Des essais à pleine charge et à vide, avec test de variation de tension. Et des enregistreurs dynamiques de défauts, pour que le prochain événement produise des données plutôt que des déductions.
Lus ensemble, ces sept points disent une chose simple : les modèles traitent un centre de données comme un bloc de demande, et un centre de données n'est pas un bloc de demande. C'est un automate doté de sa propre logique de protection et de ses propres seuils, et des milliers de ces automates dans un même corridor partagent assez d'hypothèses pour agir de concert.
Ce que cela change pour le reste d'entre nous
Si vous gérez une baie, une salle ou un étage, cela ne change rien à votre quotidien. Le comportement en question ne devient une propriété systémique que lorsque des milliers de mégawatts sont corrélés dans un même territoire, et votre onduleur qui bascule sur un creux de tension n'entre pas dans cette catégorie.
Si vous exploitez à l'échelle où votre gestionnaire de réseau vous parle de raccordement, attendez vous à des échanges plus détaillés. Les données qu'exigent ces sept actions doivent venir des exploitants d'installations, puisque personne d'autre ne les détient. Profils de charge horaires, répartition entre informatique et mécanique, et surtout les réglages réels de vos relais de protection, paramètre qui décide si votre site traverse une perturbation ou s'en écarte.
C'est là que se loge la vraie question, et elle est réellement ouverte. Des exigences de tenue en tension existent pour la production, depuis des décennies, parce que la profession a appris à ses dépens ce qui arrive quand tous les groupes se déconnectent au même seuil. Il n'existe pas d'équivalent stabilisé pour les grandes charges. La FERC a demandé que des normes de fiabilité pour le raccordement des grandes charges soient élaborées d'ici la fin 2026, donc la question de savoir qui a le droit de se déconnecter, à quelle vitesse et à quelle tension va recevoir une réponse.
La tension d'ingénierie est réelle et n'a pas de solution évidente. Une installation qui protège des centaines de millions de dollars de matériel a toutes les raisons de se déconnecter tôt et de réfléchir ensuite. Un réseau qui porte trois pour cent de sa charge dans un bloc corrélé a toutes les raisons de vouloir que ces installations tiennent un peu plus longtemps. Les deux positions sont justes. Le vingt deux juillet montre à quoi ressemble leur rencontre.
Sources et pour aller plus loin
- Data Center Knowledge : un défaut à Data Center Alley déclenche une chute de 3 GW sur PJM
- RTO Insider : un défaut de ligne fait chuter 3 GW de charge de centres de données en Virginie
- Utility Dive : la NERC émet une rare alerte de niveau 3 sur les pertes de charge des centres de données
- Utility Dive : pertes soudaines de charge et recommandations associées
- RTO Insider : la FERC demande des normes pour les grandes charges d'ici fin 2026
Questions fréquentes
Que s'est il passé exactement le vingt deux juillet ?
Une ligne de transport a subi un défaut en Virginie du Nord, entre environ 7h55 et 8h00 du matin. Les centres de données de la zone ont détecté la perturbation de tension sur leur alimentation entrante et leurs propres protections les ont basculés sur leur secours local, ce qui est précisément la raison d'être de ces systèmes. Comme la concentration d'installations dans ce corridor est extrême, les bascules individuelles se sont additionnées pour représenter environ trois gigawatts de charge quittant le réseau d'un coup. Dominion Energy a signalé des lumières qui vacillaient localement, sans aucune perte d'alimentation, et aucun délestage n'a été nécessaire.
Si rien n'a cassé, où est le problème ?
Parce qu'un réseau équilibre en permanence la production et la consommation, et que trois gigawatts de demande qui s'évanouissent en quelques secondes constituent un événement d'équilibrage même quand personne n'est fautif. La production qui servait cette charge ne sert soudain plus rien, ce qui pousse la fréquence et la tension dans le mauvais sens jusqu'à correction. L'erreur de contrôle de zone de PJM, la mesure continue de l'écart entre une autorité d'équilibrage et sa cible, a bondi. Il a fallu une dizaine de minutes à Dominion pour stabiliser le système, contre une réponse à l'échelle de la milliseconde pour les perturbations ordinaires.
Jusqu'où la perturbation s'est elle propagée ?
Plus loin que le défaut lui même. Un exploitant de réseau de capteurs disposant d'environ 1,4 million de points de mesure a relevé des perturbations de tension depuis la région de Washington jusqu'à Chicago. Cela ne signifie pas que quoi que ce soit a lâché sur ce trajet. Cela signifie que l'événement était assez large pour être mesurable sur une vaste portion de l'interconnexion, une signature qui appartenait jusqu'ici aux déclenchements de production plutôt qu'au comportement de la charge.
Est ce la première fois ?
Non, et c'est pour cela que la machine réglementaire était déjà en mouvement avant le vingt deux juillet. La NERC a émis une rare alerte de niveau 3 le cinq mai 2026 portant exactement sur cette classe d'événements, après une série d'incidents où des charges de centres de données ont chuté ou oscillé de façon inattendue. Son constat était direct : les entités concernées ne disposaient globalement pas de processus, de procédures ou de méthodes suffisants pour traiter ces charges de calcul émergentes.
Qu'exige l'alerte NERC, et pour quelle date ?
Elle impose aux planificateurs de transport, aux exploitants de transport, aux coordonnateurs de planification et aux autorités d'équilibrage sept actions à réaliser avant le trois août 2026. Parmi elles : collecter des données et paramètres de modélisation détaillés pour les charges de calcul, recueillir les consommations minimale et maximale attendues ainsi que la part de charge informatique, réviser les seuils qui déclenchent une revue de protection de zone, établir un processus de mise en service propre aux centres de données, mener des essais à pleine charge et à vide avec test de variation de tension, et installer des enregistreurs dynamiques de défauts. Les obligations pèsent sur les gestionnaires de réseau plutôt que directement sur les exploitants, mais les données doivent bien venir de quelque part.
Cela change t il quelque chose à la façon dont je gère mes baies ?
Pour une armoire ou une petite salle, non. Le comportement en question ne devient un enjeu systémique que lorsque des milliers de mégawatts sont corrélés dans un même corridor. Si vous exploitez à une échelle où votre gestionnaire de réseau vous demande des paramètres de modélisation de charge ou des relevés de mise en service, attendez vous à ce que ces demandes deviennent plus précises et plus fréquentes, parce que votre planificateur a désormais une échéance attachée à leur collecte.
