L’accord de NVIDIA dans l’Ohio soutient les terrains, l’électricité et les bâtiments d’une future infrastructure IA. Sa garantie se distingue d’une prise de participation, de ventes de GPU et d’une capacité déjà en fonctionnement.

Trois rôles sur un même campus

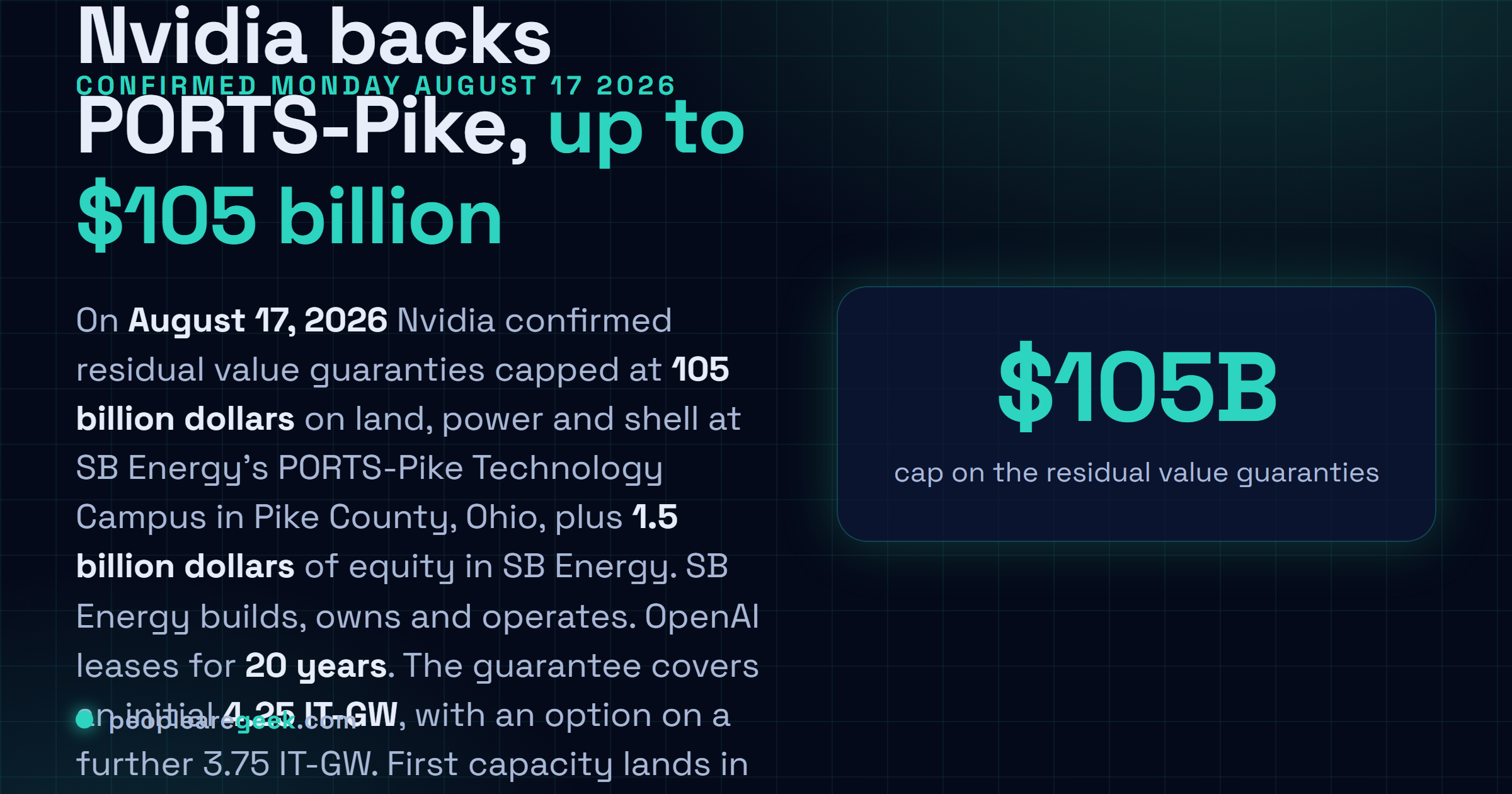

L’annonce SB Energy du 17 août confie construction, propriété et exploitation à SB Energy, avec OpenAI locataire pour vingt ans. NVIDIA soutient initialement 4,25 GW informatiques, avec une extension optionnelle de 3,75 GW. Les phases doivent commencer à fonctionner en 2028. NVIDIA annonce séparément 1,5 milliard de dollars d’investissement dans SB Energy.
Terrain, puissance et enveloppe du bâtiment constituent la base physique où installer les systèmes. Sécuriser cette base diffère de livrer une API de modèle opérationnelle. Le projet doit encore relier construction, alimentation, installation des équipements et réception par le client.
Le dépôt ultérieur précise la garantie
Le rapport trimestriel NVIDIA, page 19, plafonne la garantie à 105 milliards de dollars. Elle prend généralement effet au démarrage des baux sur neuf phases, dès l’exercice 2029 prévu. Certains défauts du locataire déclenchent des paiements limités à des obligations définies de bail et d’électricité. L’exposition doit diminuer sur la durée ; des événements spécifiés peuvent terminer les garanties.

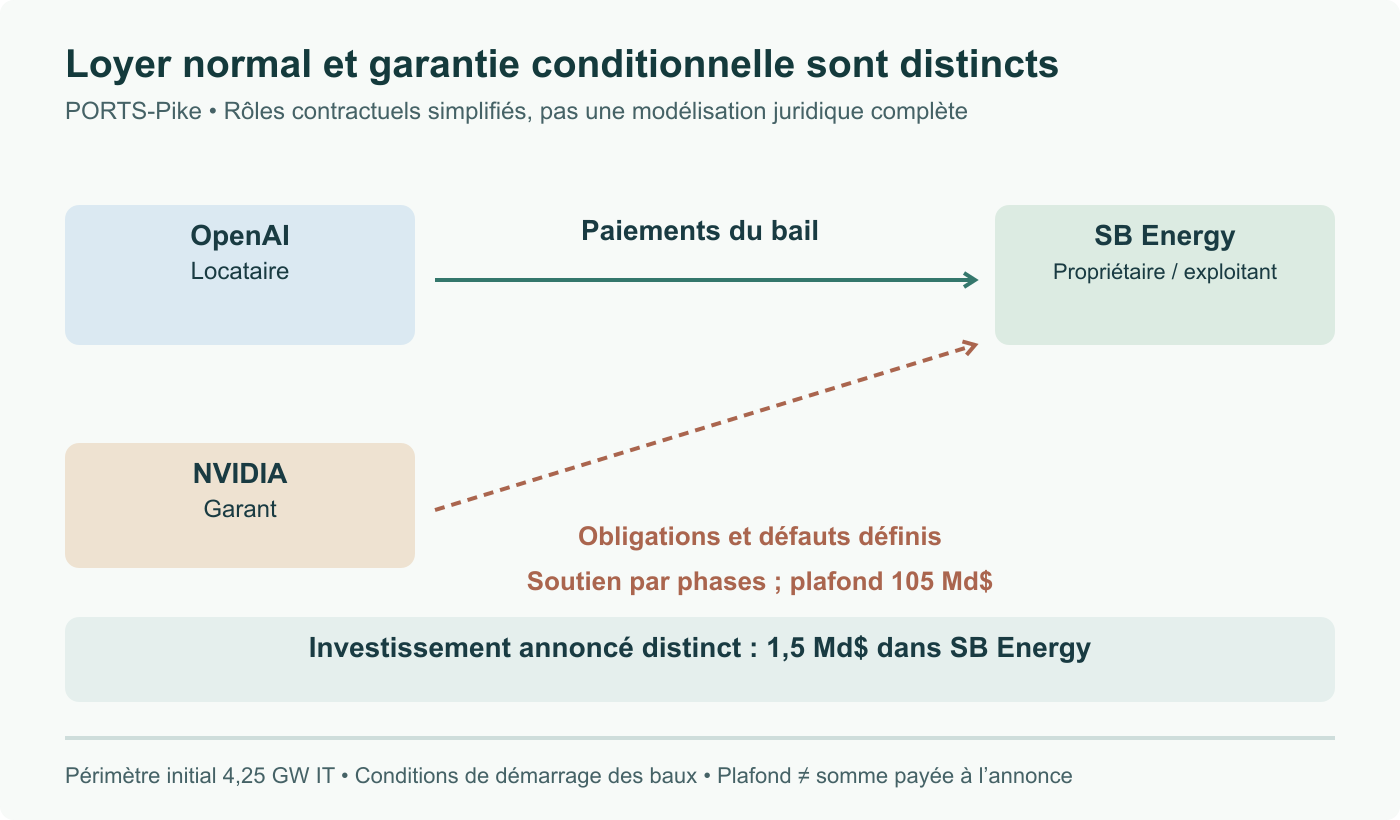

Ce plafond ne représente pas 105 milliards versés le jour de l’annonce. Il ne mesure pas non plus une perte attendue pondérée par sa probabilité, ni ne prouve la livraison des phases. La couverture sépare paiement normal du locataire et soutien conditionnel du garant, sans modéliser chaque clause contractuelle.
Comparer des périmètres électriques compatibles

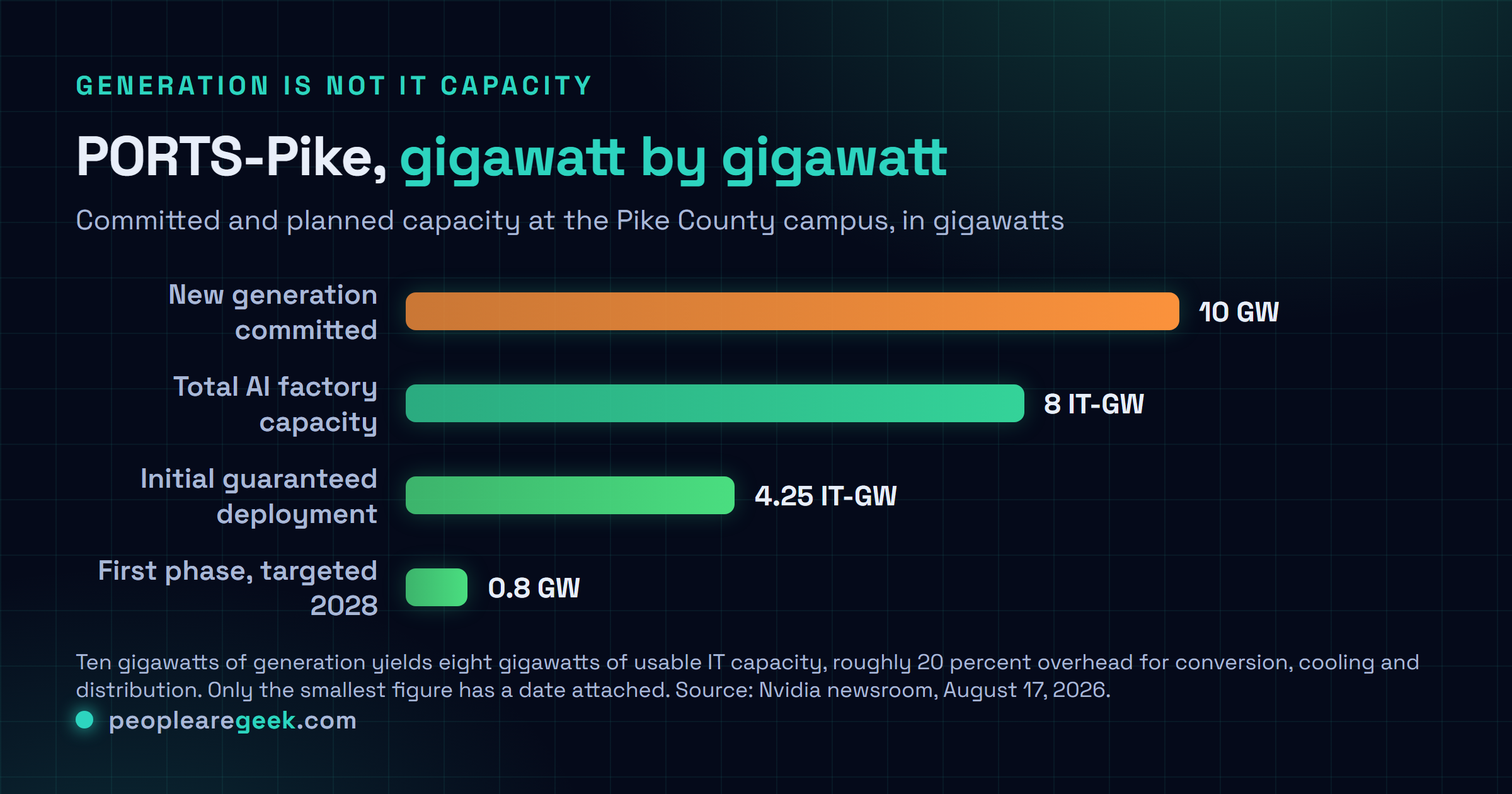

L’annonce prévoit aussi au moins 10 GW de nouvelle production d’énergie et 8 GW informatiques sur le campus. Diviser dix par huit ne démontre pas un indicateur PUE mesuré. Capacité de production et projet de charge informatique ne donnent pas, seuls, des mesures énergétiques du site et de l’informatique sur une même période.
Par exemple, une installation fictive consommant 120 MWh sur une heure, dont 100 MWh pour l’informatique pendant cette même heure, présente un ratio de 1,2 pour ces mesures. Le calcul diffère d’une comparaison entre puissances nominales futures de production et capacité informatique projetée.
Les étapes concrètes à suivre sont les phases achevées, raccordements alimentés, systèmes installés et services disponibles. L’infrastructure annoncée et son soutien financier rendent ces étapes possibles ; ils ne remplacent pas la preuve qu’elles ont été franchies.
Revue du 8 septembre : sources primaires vérifiées, explications et illustration originales ajoutées ; événements ultérieurs explicitement datés.
